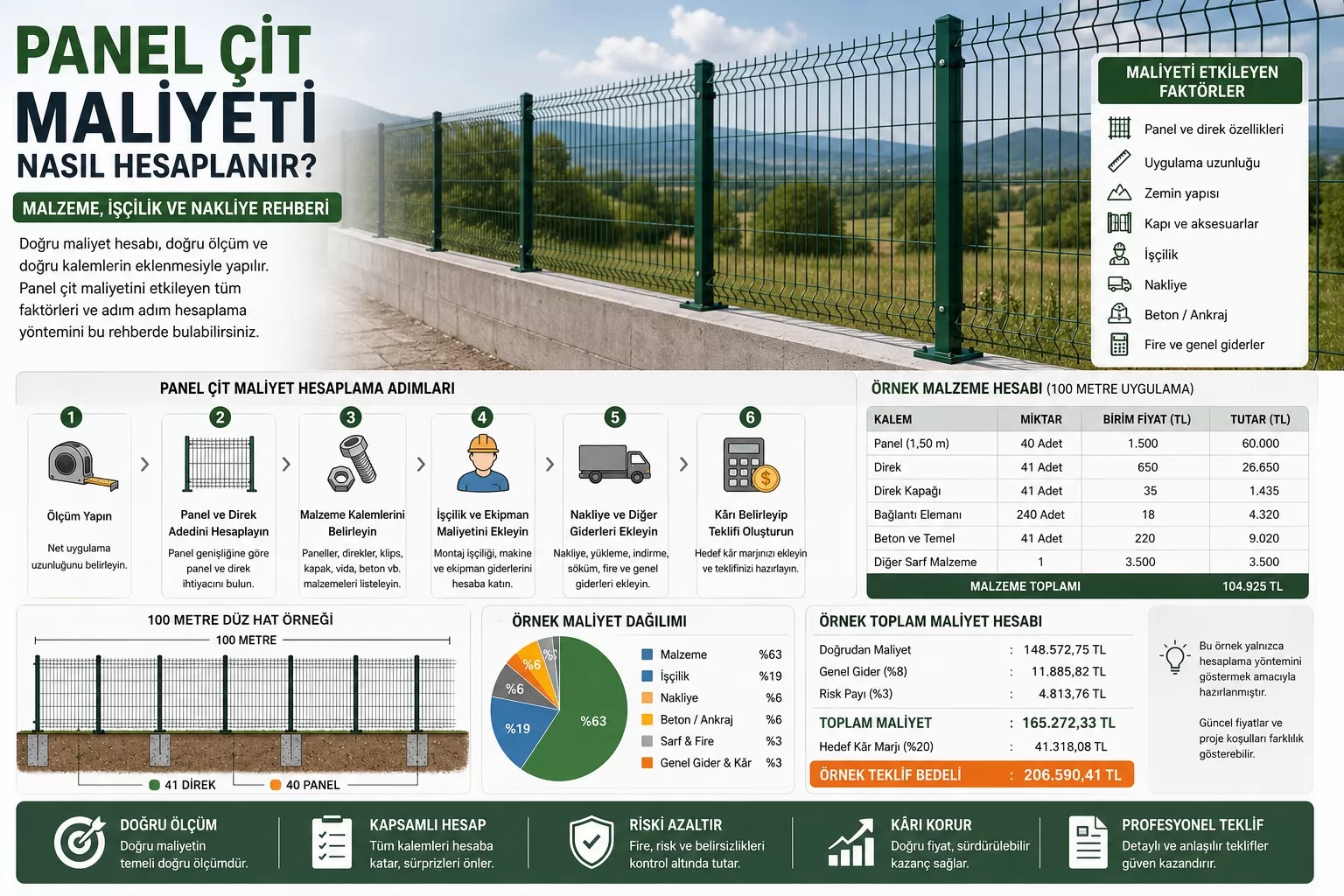

Panel Çit Maliyeti Nasıl Hesaplanır? Malzeme, İşçilik ve Nakliye Rehberi
Panel çit yaptırmak veya müşterisine panel çit teklifi hazırlamak isteyenlerin en çok merak ettiği konuların başında toplam maliyet gelir. Ancak panel çit fiyatı yalnızca uygulama uzunluğu ile metre fiyatının çarpılmasıyla doğru biçimde hesaplanamaz.

Panel çit yaptırmak veya müşterisine panel çit teklifi hazırlamak isteyenlerin en çok merak ettiği konuların başında toplam maliyet gelir. Ancak panel çit fiyatı yalnızca uygulama uzunluğu ile metre fiyatının çarpılmasıyla doğru biçimde hesaplanamaz. Panelin modeli, yüksekliği, tel kalınlığı, direk sayısı, kapılar, bağlantı elemanları, zemin yapısı, montaj işçiliği ve nakliye giderleri toplam bedeli doğrudan etkiler.
Aynı uzunluğa sahip iki panel çit projesinin maliyeti birbirinden oldukça farklı olabilir. Düz, kapısız ve araç girişine uygun bir alanda yapılacak 100 metrelik uygulama ile eğimli, kayalık, çok köşeli ve iki kapılı bir arazide yapılacak 100 metrelik uygulama aynı maliyetle tamamlanamaz.
Doğru panel çit maliyet hesabının ilk adımı sahadan sağlıklı metraj almaktır. Ardından gerekli panel ve direk adetleri belirlenmeli, köşe ve kapı noktaları ayrı değerlendirilmelidir. Ana malzemeler hesaplandıktan sonra bağlantı elemanları, beton, ankraj, işçilik, nakliye, ekipman, genel gider ve işletme kârı eklenmelidir.
Bu rehberde panel çit maliyetinin nasıl hesaplandığını; malzeme, işçilik, nakliye, kapı, beton, ankraj, fire ve kâr hesabıyla birlikte adım adım ele alacağız.
Panel Çit Maliyetini Belirleyen Unsurlar Nelerdir?
Panel çit maliyetini belirleyen tek unsur toplam uygulama uzunluğu değildir. Kullanılacak ürünün teknik özellikleri ve sahadaki montaj koşulları fiyat üzerinde önemli etkiye sahiptir.
Panel çit fiyatını etkileyen başlıca unsurlar şunlardır:
- Toplam uygulama uzunluğu
- Net panel çit uzunluğu
- Panelin genişliği ve yüksekliği
- Panel tel çapı ve göz aralığı
- Paneldeki yatay büküm sayısı
- Direk ölçüsü ve et kalınlığı
- Galvaniz ve boya kalitesi
- Köşe sayısı
- Araç ve yaya kapıları
- Toprak, beton veya duvar tipi
- Arazinin eğimi
- Bağlantı klipsleri ve kelepçeler
- Beton veya ankraj ihtiyacı
- Montaj işçiliği
- Nakliye mesafesi
- Yükleme ve indirme koşulları
- Makine ve ekipman ihtiyacı
- Kesim ve fire payı
- Genel giderler
- Risk payı ve işletme kârı
Bu kalemlerden biri unutulduğunda teklif ilk bakışta uygun görünebilir. Ancak uygulama sırasında ortaya çıkan giderler, işletmenin beklediği kazancı azaltabilir veya işin zarar etmesine neden olabilir.
1. Toplam Uygulama Uzunluğunu Ölçün
Panel çit maliyet hesabı doğru saha ölçümüyle başlar. Uygulama yapılacak bütün cepheler ayrı ayrı ölçülmeli, köşeler işaretlenmeli ve kapı boşlukları kaydedilmelidir.
Örneğin dört cepheli bir arazinin ölçüleri şu şekilde olabilir:
- Ön cephe: 28 metre
- Sağ cephe: 42 metre
- Arka cephe: 30 metre
- Sol cephe: 40 metre
Toplam çevre uzunluğu:
28 + 42 + 30 + 40 = 140 metre
Arazide panel çit uygulanmayacak araç ve yaya kapısı boşlukları bulunuyorsa bu ölçüler toplam çevreden düşülmelidir.
Örneğin 4 metre araç kapısı ve 1 metre yaya kapısı varsa toplam kapı boşluğu:
4 + 1 = 5 metre
Net panel çit uzunluğu:
140 − 5 = 135 metre
Panel ve standart ara direk hesabının temel uzunluğu 135 metredir. Araç kapısı, yaya kapısı ve bu kapılara ait özel direkler ayrıca hesaplanır.
2. Her Cepheyi Ayrı Ayrı Hesaplayın
Toplam net uzunluğu doğrudan panel genişliğine bölmek her projede doğru sonuç vermez. Çünkü farklı cephelerin sonunda ayrı panel kesimleri oluşabilir.
Örneğin toplam uzunluğu 100 metre olan bir uygulamada 2,50 metre genişliğinde panel kullanılacaksa teorik hesap şöyledir:
100 ÷ 2,50 = 40 panel
Ancak bu 100 metre dört farklı cepheden oluşuyorsa her cephe panel genişliğine tam bölünmeyebilir.
Örnek cephe uzunlukları:
- Birinci cephe: 24 metre
- İkinci cephe: 31 metre
- Üçüncü cephe: 19 metre
- Dördüncü cephe: 26 metre
Cepheler ayrı hesaplandığında:
- 24 ÷ 2,50 = 9,60, yani 10 panel
- 31 ÷ 2,50 = 12,40, yani 13 panel
- 19 ÷ 2,50 = 7,60, yani 8 panel
- 26 ÷ 2,50 = 10,40, yani 11 panel
Toplam panel ihtiyacı:
10 + 13 + 8 + 11 = 42 panel
Toplam uzunluk tek işlemle hesaplandığında 40 panel çıkmasına rağmen cepheler ayrı değerlendirildiğinde 42 panel gerekmiştir. Bunun nedeni, her cephenin sonunda ayrı panel kesimi oluşmasıdır.
Kesilen parçalar başka bir cephede kullanılabiliyorsa panel ihtiyacı azaltılabilir. Ancak parçanın ölçüsü, tel yapısı, bağlantı noktaları ve görünümü buna uygun olmayabilir.
3. Panel Adedini Hesaplayın
Panel adedi, net uygulama uzunluğunun bir panelin uygulamada kapladığı gerçek genişliğe bölünmesiyle hesaplanır.
Panel adedi = net uygulama uzunluğu ÷ panel genişliği
Piyasada sık kullanılan panel genişliklerinden biri 2,50 metredir. Bunun yanında 2 metre, 2,40 metre veya özel ölçülü paneller de bulunabilir. Hesaplama yapılmadan önce satın alınacak panelin gerçek ölçüsü doğrulanmalıdır.
Örneğin 75 metre uzunluğunda düz bir hat için 2,50 metre genişliğinde panel kullanılacaksa:
75 ÷ 2,50 = 30 panel
Hat uzunluğu 76 metre olursa:
76 ÷ 2,50 = 30,40
Panel kısmi olarak satın alınamayacağı için sonuç yukarı yuvarlanır ve 31 adet panel gerekir.
4. Direk Sayısını Belirleyin
Açık ve tek parça düz bir panel çit hattında direk sayısı genel olarak panel sayısından bir fazladır.
Direk adedi = panel adedi + 1
Örneğin 30 panel kullanılacaksa:
30 + 1 = 31 direk
Ancak kapalı çevrelerde, kapı bulunan cephelerde, köşelerde ve birbirinden bağımsız hatlarda bu formül tek başına yeterli değildir.
Direkler kullanım amaçlarına göre ayrı ayrı sınıflandırılmalıdır:
- Ara direkler
- Başlangıç direkleri
- Bitiş direkleri
- Köşe direkleri
- Yaya kapısı direkleri
- Araç kapısı direkleri
- Destek direkleri
Kapı direkleri genellikle standart ara direklerden daha kalın ve dayanıklıdır. Bu nedenle kapı direklerinin birim fiyatı, standart direk fiyatından farklı olabilir.
Kapalı çevrede son panel ilk direğe bağlanıyorsa teorik olarak panel sayısı ile direk sayısı eşit olabilir. Ancak kapılar ve bağımsız hatlar bu hesabı değiştirir. En güvenli yöntem, her direği proje krokisi üzerinde tek tek işaretlemektir.
5. Panel Yüksekliğini ve Teknik Özelliklerini Belirleyin
Panel yüksekliği, uygulama uzunluğu değişmediği sürece panel adedini genellikle değiştirmez. Ancak panel ve direk birim fiyatını, bağlantı aparatı sayısını, temel ihtiyacını, nakliye biçimini ve montaj süresini etkiler.
Panel yüksekliği arttıkça şu kalemlerde değişiklik olabilir:
- Panel ağırlığı ve birim fiyatı
- Direk uzunluğu
- Direk kesiti ve et kalınlığı
- Panel başına bağlantı klipsi sayısı
- Direk çukuru ölçüsü
- Beton miktarı
- Rüzgâr yükü
- Montaj işçiliği
- Nakliye kapasitesi
Tel kalınlığı, göz aralığı, yatay bükümler, galvaniz miktarı ve boya kalitesi de ürün fiyatını değiştirir. Bu nedenle yalnızca panel yüksekliğine bakılarak fiyat karşılaştırması yapılmamalıdır.
Teklifte kullanılacak ürünün teknik özellikleri açıkça belirtilmelidir:
- Panel genişliği
- Panel yüksekliği
- Tel çapı
- Göz aralığı
- Büküm sayısı
- Renk
- Kaplama türü
- Direk ölçüsü
- Bağlantı sistemi
6. Panel ve Direk Maliyetini Hesaplayın
Her ürünün toplam maliyeti, gerekli miktarın güncel birim alış fiyatıyla çarpılmasıyla bulunur.
Ürün maliyeti = ürün miktarı × birim alış fiyatı
Örnek olarak 40 panel ve 41 direk kullanılan bir projeyi ele alalım:
- 40 panel × 1.500 TL = 60.000 TL
- 41 direk × 650 TL = 26.650 TL
Panel ve direk toplamı:
60.000 + 26.650 = 86.650 TL
Bu tutar henüz toplam panel çit maliyeti değildir. Direk kapakları, bağlantı elemanları, beton, sarf malzemeleri, işçilik ve nakliye ayrıca eklenmelidir.
Burada kullanılan rakamlar yalnızca hesaplama yöntemini göstermek için verilen örnek değerlerdir. Güncel piyasa fiyatı olarak değerlendirilmemelidir.
7. Bağlantı Elemanlarını Maliyete Ekleyin
Panel çitlerin direklere sabitlenmesi için klips, kelepçe, cıvata, somun, vida veya özel bağlantı aparatları kullanılır. Bu ürünler küçük görünse de yüksek adetlerde kullanıldığı için toplam maliyeti etkiler.
Bağlantı aparatı miktarını belirleyen unsurlar şunlardır:
- Panel yüksekliği
- Direk tipi
- Klips veya kelepçe sistemi
- Her panelde kullanılan bağlantı sayısı
- Köşe bağlantıları
- Kapı yanındaki özel bağlantılar
Örneğin her panelde toplam 6 bağlantı noktası kullanılıyorsa 40 panel için teorik bağlantı sayısı:
40 × 6 = 240 bağlantı noktası
Her bağlantı elemanının örnek birim fiyatı 18 TL ise:
240 × 18 = 4.320 TL
Kullanılan sistemde aynı kelepçe iki paneli birlikte tutabiliyorsa gerçek aparat adedi farklı olabilir. Ürünün montaj şeması kontrol edilmeden sipariş verilmemelidir.
8. Direk Kapaklarını Unutmayın
Direk kapakları düşük maliyetli bir ürün gibi görünse de direk sayısı arttıkça toplam tutar belirgin hale gelir.
41 direk bulunan bir projede her direğe bir kapak takılacaksa 41 adet direk kapağı gerekir.
Örnek hesap:
41 × 35 TL = 1.435 TL
Direk kapakları, direk içine su ve yabancı madde girişini azaltır. Aynı zamanda uygulamanın daha düzenli ve tamamlanmış görünmesini sağlar.
9. Toprak Zeminde Beton Maliyetini Hesaplayın
Panel çit toprak zemine monte edilecekse her direk için çukur açılması ve betonlama yapılması gerekir. Beton maliyeti, direk sayısına, çukur ölçülerine ve zeminin yapısına göre değişir.
Toprak zemin uygulamasında şu giderler oluşabilir:
- Çimento
- Kum
- Çakıl
- Hazır beton
- Su
- Beton taşıma gideri
- Beton karıştırma işçiliği
- Direk çukuru açma işçiliği
- Kayalık zeminde kırıcı kullanımı
Her direk için ortalama beton ve temel maliyeti belirlendikten sonra toplam direk sayısıyla çarpılabilir.
Örneğin direk başına beton ve sarf maliyeti 220 TL ise:
41 × 220 = 9.020 TL
Bu rakam, çukur ölçüsüne ve zemin şartlarına göre değişir. Yumuşak veya dolgulu zeminde daha geniş temel gerekebilir. Kayalık zeminde beton miktarı daha düşük olsa bile delme ve kırma işçiliği maliyeti artabilir.
10. Beton Duvar Üzerinde Ankraj Maliyetini Hesaplayın
Panel çit beton duvar veya beton zemin üzerine flanşlı direklerle monte edilecekse mekanik dübel veya kimyasal ankraj kullanılır.
Her direğin taban plakasında dört bağlantı deliği bulunduğunu ve projede 41 direk kullanıldığını düşünelim:
41 × 4 = 164 ankraj
Bir ankrajın birim fiyatı ile toplam adet çarpılarak bağlantı maliyeti bulunur. Kimyasal ankraj kullanılacaksa kartuş, saplama, somun ve pul gibi parçalar ayrı ayrı hesaplanmalıdır.
Duvar üstü montajda şu giderler oluşabilir:
- Flanşlı direk fiyat farkı
- Taban plakaları
- Mekanik dübeller
- Kimyasal ankraj
- Saplama, somun ve pullar
- Matkap uçları
- Beton delme işçiliği
- Duvar güçlendirmesi
Mevcut duvar yeterince sağlam değilse yalnızca ankraj maliyeti değil, güçlendirme veya yeni beton hatıl maliyeti de hesaba eklenmelidir.
11. Araç ve Yaya Kapısı Maliyetini Ayrı Hesaplayın
Araç ve yaya kapıları standart panel çit metre fiyatının içinde değerlendirilmemelidir. Kapılar; kasa, kanat, özel direk, menteşe, kilit ve montaj işlemleri nedeniyle ayrı bir maliyet oluşturur.
Kapı maliyetini etkileyen başlıca unsurlar şunlardır:
- Kapı genişliği
- Kapı yüksekliği
- Tek veya çift kanatlı olması
- Sürgülü sistem kullanılması
- Profil ölçüleri
- Kapı dolgu malzemesi
- Kapı direkleri
- Menteşe ve kilit sistemi
- Otomasyon ihtiyacı
- Kapı temeli
- Kaynak ve montaj işçiliği
Panel çit hattında 4 metre araç kapısı ve 1 metre yaya kapısı varsa bu boşluklar panel uygulanacak net uzunluktan düşülür. Ancak iki kapının üretim ve montaj maliyetleri ayrı teklif kalemi olarak eklenir.
Kapı ölçüsü alınırken belirtilen genişliğin net geçiş ölçüsü mü, yoksa direkler dahil dıştan dışa ölçü mü olduğu kesinleştirilmelidir.
12. Kesim ve Montaj Sarf Malzemelerini Ekleyin
Montaj sırasında kullanılan küçük sarf malzemeleri çoğu zaman tekliflerde unutulur. Tek tek düşük tutarlı görünseler de proje sonunda önemli maliyet oluşturabilirler.
Başlıca montaj sarf malzemeleri şunlardır:
- Kesme diskleri
- Taşlama diskleri
- Matkap uçları
- Kaynak teli veya elektrot
- Koruyucu gaz
- Rötuş boyası
- İşaretleme malzemeleri
- Yedek vida ve bağlantılar
- Koruyucu ekipmanlar
- Temizlik malzemeleri
Sarf giderleri ürün bazında hesaplanabilir veya projenin büyüklüğüne göre toplam bir bedel olarak maliyete eklenebilir.
13. Fire ve Kesim Payını Hesaplayın
Teorik malzeme ihtiyacı ile gerçek sipariş miktarı her zaman aynı olmayabilir. Kesim, köşe, hasar ve uygulama değişiklikleri nedeniyle fire oluşabilir.
Fire ihtiyacını artıran durumlar şunlardır:
- Cephelerin panel genişliğine tam bölünmemesi
- Çok sayıda köşe bulunması
- Eğimli arazi
- Kapı çevresinde kısa panel kullanılması
- Özel panel kesimi yapılması
- Taşıma sırasında hasar riski
- Şantiyenin tedarik noktasından uzak olması
Fire maliyeti yüzde üzerinden hesaplanabilir:
Fire maliyeti = malzeme maliyeti × fire oranı
Örneğin malzeme toplamı 104.925 TL ve fire oranı yüzde 3 ise:
104.925 × 0,03 = 3.147,75 TL
Fire dahil malzeme maliyeti:
104.925 + 3.147,75 = 108.072,75 TL
Her projeye otomatik olarak aynı fire oranı eklemek yerine cephe ölçüleri, kesim planı ve saha riski değerlendirilmelidir.
14. Panel Çit Montaj İşçiliğini Hesaplayın
Panel çit montaj işçiliği metre başına, direk başına, günlük ekip maliyetiyle veya toplam proje bedeli olarak hesaplanabilir.
İşçilik süresini etkileyen başlıca faktörler şunlardır:
- Toplam uygulama uzunluğu
- Direk sayısı
- Zemin yapısı
- Çit yüksekliği
- Köşe sayısı
- Kapı montajı
- Arazi eğimi
- Eski çitin sökülmesi
- Malzemenin taşınma mesafesi
- İş makinesi kullanılması
- Çalışan ekip sayısı
Günlük ekip maliyeti kullanılıyorsa hesap şöyledir:
Toplam işçilik maliyeti = günlük ekip maliyeti × çalışma günü
Örneğin ekibin günlük toplam maliyeti 7.000 TL ve işin dört günde tamamlanacağı tahmin ediliyorsa:
7.000 × 4 = 28.000 TL
Günlük ekip maliyetine çalışan ücretleriyle birlikte sigorta, yemek, yol ve diğer personel giderleri de dahil edilmelidir.
Düz ve araç erişimi kolay bir arazide günlük montaj miktarı daha yüksek olabilir. Kayalık, eğimli veya malzemenin uzun mesafe elle taşındığı sahalarda işçilik süresi uzar.
15. Eski Çit Söküm Maliyetini Ekleyin
Uygulama yapılacak alanda mevcut çit, tel örgü, direk veya duvar üstü bağlantılar varsa söküm işlemi ayrıca fiyatlandırılmalıdır.
Söküm maliyetine şu giderler dahil olabilir:
- Söküm işçiliği
- Kesim ve kırma ekipmanı
- Eski direk betonlarının çıkarılması
- Atıkların toplanması
- Yükleme
- Moloz veya hurda nakliyesi
- Saha temizliği
Eski malzemenin hurda değeri bulunuyorsa bu malzemenin müşteriye mi yoksa uygulamayı yapan firmaya mı ait olacağı teklif veya sözleşmede belirtilmelidir.
16. Panel Çit Nakliye Maliyetini Hesaplayın
Panel ve direkler uzun, ağır ve hacimli ürünlerdir. Bu nedenle nakliye gideri toplam panel çit maliyetinde önemli bir yere sahiptir.
Nakliye hesabında şu unsurlar değerlendirilmelidir:
- Tedarikçi ile depo arasındaki mesafe
- Depo ile şantiye arasındaki mesafe
- Kullanılacak araç türü
- Aracın taşıma kapasitesi
- Kaç sefer yapılacağı
- Yakıt gideri
- Otoyol ve köprü ücretleri
- Şoför gideri
- Yükleme ve indirme
- Vinç veya forklift ihtiyacı
- Şantiyeye araç girişinin mümkün olup olmadığı
Nakliye maliyeti sefer başına hesaplanabilir:
Toplam nakliye maliyeti = sefer sayısı × sefer maliyeti
Örneğin iki sefer yapılacak ve her seferin maliyeti 4.000 TL olacaksa:
2 × 4.000 = 8.000 TL
Malzeme taşıyan araç uygulama noktasına yaklaşamıyorsa panel ve direklerin elle taşınması için ek işçilik maliyeti oluşur.
17. Yükleme ve İndirme Giderlerini Ayırın
Nakliye fiyatının yükleme ve indirme hizmetini içerip içermediği kesinleştirilmelidir. Bazı taşıma fiyatları yalnızca araç ve yol giderini kapsar.
Panel, direk ve kapıların elle indirilmesi için ek personel gerekebilir. Ağır araç kapılarında vinç veya forklift kullanılması gerekebilir.
Yükleme ve indirme maliyeti şu yöntemlerden biriyle hesaplanabilir:
- Personel saatine göre
- Toplam işçilik bedeli olarak
- Vinç veya forklift saatine göre
- Sefer başına sabit bedel olarak
18. Makine ve Ekipman Giderlerini Hesaplayın
Toprak zeminde direk çukuru açmak, kayalık alanı kırmak veya ağır kapıları yerleştirmek için özel makine ve ekipman gerekebilir.
Projede kullanılabilecek ekipmanlar şunlardır:
- Toprak burgusu
- Kırıcı ve delici
- Mini ekskavatör
- Jeneratör
- Kaynak makinesi
- Beton mikseri
- Vinç
- Forklift
Kiralanacak ekipman için günlük veya saatlik kira bedeli, operatör ücreti ve nakliye maliyeti birlikte hesaplanmalıdır.
İşletmeye ait ekipmanlar da tamamen ücretsiz kabul edilmemelidir. Yakıt, bakım, onarım, yıpranma ve amortisman giderleri proje maliyetine yansıtılmalıdır.
19. Genel Gider Payını Ekleyin
Panel çit projesinin doğrudan giderleri hesaplandıktan sonra işletmenin genel giderlerinden projeye düşen pay eklenmelidir.
Genel giderler şunları içerebilir:
- Ofis ve depo kirası
- Elektrik, su ve internet
- Muhasebe giderleri
- Telefon ve iletişim
- Araç bakım ve sigortası
- Yazılım ücretleri
- Reklam ve pazarlama
- Ekipman amortismanı
- İdari personel giderleri
Genel gider payı doğrudan proje maliyetinin belirli bir yüzdesi olarak hesaplanabilir.
Genel gider payı = doğrudan maliyet × genel gider oranı
Örneğin doğrudan proje maliyeti 148.572,75 TL ve genel gider oranı yüzde 8 ise:
148.572,75 × 0,08 = 11.885,82 TL
Genel gider dahil maliyet:
148.572,75 + 11.885,82 = 160.458,57 TL
20. Risk Payını Belirleyin
Her panel çit projesi aynı seviyede risk taşımaz. Zemin yapısının belirsiz olması, fiyat değişimi, uzun teslim süresi veya uzak şantiye ek maliyet oluşturabilir.
Risk payı gerektirebilecek durumlar şunlardır:
- Kayalık veya dolgulu zemin
- Uzun sürecek proje
- Malzeme fiyatlarının değişme ihtimali
- Uzak şantiye
- Hava koşullarına bağlı çalışma
- Ölçülerin müşteri tarafından verilmesi
- Mevcut duvarın dayanımının belirsiz olması
- Vadeli ödeme
Risk payı yüzde veya sabit tutar olarak maliyete eklenebilir. Bunun yanında teklif geçerlilik süresi kısaltılabilir ve kapsam dışındaki işler açıkça yazılabilir.
21. Kâr Hesabını Doğru Yapın
Panel çit maliyeti hesaplandıktan sonra işletmenin hedeflediği kâr eklenir. Burada maliyetin üzerine eklenen oran ile satış fiyatındaki kâr marjı arasındaki fark bilinmelidir.
100.000 TL maliyetin üzerine yüzde 20 eklendiğinde:
100.000 × 1,20 = 120.000 TL
Bu hesapta elde edilen kâr 20.000 TL’dir. Ancak 20.000 TL, 120.000 TL satış fiyatının yüzde 16,67’sidir.
Satış fiyatı içinde yüzde 20 kâr marjı hedefleniyorsa hesap şu şekilde yapılır:
Satış fiyatı = toplam maliyet ÷ 0,80
100.000 TL maliyet için:
100.000 ÷ 0,80 = 125.000 TL
Bu durumda satış fiyatı içindeki kâr marjı yüzde 20 olur.
22. İskonto Sonrasında Kârı Yeniden Kontrol Edin
Müşteriye indirim yapılması satış fiyatını düşürür ancak proje maliyetini azaltmaz. Bu nedenle küçük görünen bir iskonto, işletmenin kârının büyük bölümünü ortadan kaldırabilir.
Örneğin toplam maliyet 100.000 TL ve satış fiyatı 125.000 TL olsun. Tahmini kâr 25.000 TL’dir.
Yüzde 10 indirim yapıldığında satış fiyatı:
125.000 − 12.500 = 112.500 TL
Yeni kâr:
112.500 − 100.000 = 12.500 TL
Satış fiyatında yüzde 10 indirim yapılmasına rağmen işletmenin kârı yarı yarıya düşmüştür.
Fiyatı doğrudan düşürmeden önce şu seçenekler değerlendirilebilir:
- Daha ekonomik panel modeli sunmak
- Çit yüksekliğini değiştirmek
- Nakliyeyi ayrı fiyatlandırmak
- Montaj kapsamını düzenlemek
- Peşin ödeme indirimi vermek
- Kapı veya ek hizmetleri ayrı teklif etmek
23. KDV ve Vergi Durumunu Açıkça Belirtin
Teklifte fiyatların vergiler dahil mi, hariç mi olduğu açıkça belirtilmelidir.
Teklifte aşağıdaki ifadelerden uygun olanı kullanabilirsiniz:
- Fiyatlara KDV dahildir.
- Fiyatlara KDV dahil değildir.
- Belirtilen fiyatlara yürürlükteki KDV oranı ayrıca eklenecektir.
Vergi uygulamaları işletmenin yapısına ve yürürlükteki mevzuata göre değişebileceği için mali müşavir görüşüyle hareket edilmelidir.
100 Metre Panel Çit İçin Örnek Maliyet Hesabı
Aşağıdaki hesap yalnızca yöntemi göstermek amacıyla hazırlanmıştır. Kullanılan rakamlar güncel piyasa fiyatı değildir.
Proje bilgileri:
- Uygulama uzunluğu: 100 metre
- Panel genişliği: 2,50 metre
- Panel yüksekliği: 1,50 metre
- Panel adedi: 40
- Direk adedi: 41
- Montaj şekli: Toprak zemine betonlama
- Kapı: Yok
- Köşe: Yok
| Gider kalemi | Hesap | Tutar |
|---|---|---|
| Paneller | 40 × 1.500 TL | 60.000 TL |
| Direkler | 41 × 650 TL | 26.650 TL |
| Direk kapakları | 41 × 35 TL | 1.435 TL |
| Bağlantı elemanları | 240 × 18 TL | 4.320 TL |
| Beton ve temel sarfı | 41 × 220 TL | 9.020 TL |
| Diğer montaj sarfları | Toplam | 3.500 TL |
Malzeme toplamı:
60.000 + 26.650 + 1.435 + 4.320 + 9.020 + 3.500 = 104.925 TL
Yüzde 3 fire:
104.925 × 0,03 = 3.147,75 TL
Fire dahil malzeme maliyeti:
104.925 + 3.147,75 = 108.072,75 TL
Diğer giderler:
- Montaj işçiliği: 28.000 TL
- Nakliye: 8.000 TL
- Makine ve ekipman: 4.500 TL
Doğrudan proje maliyeti:
108.072,75 + 28.000 + 8.000 + 4.500 = 148.572,75 TL
Yüzde 8 genel gider:
148.572,75 × 0,08 = 11.885,82 TL
Genel gider dahil maliyet:
148.572,75 + 11.885,82 = 160.458,57 TL
Yüzde 3 risk payı:
160.458,57 × 0,03 = 4.813,76 TL
Toplam maliyet:
160.458,57 + 4.813,76 = 165.272,33 TL
Satış fiyatı üzerinden yüzde 20 kâr marjı hedefleniyorsa:
165.272,33 ÷ 0,80 = 206.590,41 TL
Örnek vergi hariç teklif bedeli yaklaşık 206.590 TL olarak belirlenebilir. Uygulanacak vergiler ve ödeme koşulları ayrıca eklenir.
Metre Başına Panel Çit Maliyeti Nasıl Bulunur?
Toplam teklif bedeli hazırlandıktan sonra metre başına satış fiyatı hesaplanabilir.
Metre başına fiyat = toplam teklif bedeli ÷ net uygulama uzunluğu
Örnek teklif bedeli 206.590 TL ve uygulama uzunluğu 100 metre ise:
206.590 ÷ 100 = 2.065,90 TL
Bu örnekte metre başına satış fiyatı yaklaşık 2.066 TL’dir.
Metre başına bulunan bu fiyat yalnızca örnekteki proje koşullarına aittir. Farklı panel yüksekliği, zemin, kapı ve nakliye koşullarında aynı metre fiyatı kullanılmamalıdır.
Panel Çit Teklifinde Bulunması Gereken Bilgiler
Müşteriye sunulan teklif yalnızca toplam tutarı göstermemelidir. Kullanılacak ürünler ve hizmet kapsamı açık biçimde yazılmalıdır.
- Teklif tarihi ve numarası
- Müşteri bilgileri
- Uygulama adresi
- Toplam uygulama uzunluğu
- Panel ölçüsü ve yüksekliği
- Tel çapı ve panel özellikleri
- Direk ölçüsü
- Renk ve kaplama bilgisi
- Toprak veya duvar üstü montaj yöntemi
- Kapı türleri ve ölçüleri
- Nakliyenin dahil olup olmadığı
- Montaj işçiliği
- Vergi durumu
- Ödeme planı
- Teklif geçerlilik süresi
- Tahmini uygulama süresi
- Kapsama dahil olmayan işler
Panel Çit Maliyetinde En Sık Yapılan Hatalar
- Toplam çevreyi tek seferde panel genişliğine bölmek
- Her cepheyi ayrı hesaplamamak
- Kapı boşluklarını net uzunluktan düşmemek
- Kapı ve köşe direklerini unutmak
- Bağlantı elemanlarını maliyete eklememek
- Direk kapaklarını hesaba katmamak
- Beton veya ankraj giderini düşük hesaplamak
- Zemin yapısını incelememek
- İşçilik süresini gerçekçi belirlememek
- Nakliye ve indirmeyi unutmak
- Makine giderini hesaba katmamak
- Fire payı bırakmamak
- Genel gider eklememek
- Kâr oranı ile kâr marjını karıştırmak
- İndirim sonrasında kârı kontrol etmemek
- Teklif geçerlilik süresi yazmamak
Panel Çit Maliyeti İçin Kontrol Listesi
- Toplam uygulama uzunluğu doğrulandı mı?
- Kapı boşlukları toplam uzunluktan düşüldü mü?
- Her cephe ayrı ayrı hesaplandı mı?
- Panelin gerçek genişliği kontrol edildi mi?
- Panel ve direk adetleri doğru mu?
- Köşe ve kapı direkleri eklendi mi?
- Direk kapakları hesaplandı mı?
- Bağlantı klipsleri ve cıvatalar eklendi mi?
- Beton veya ankraj ihtiyacı belirlendi mi?
- Kesim ve sarf malzemeleri eklendi mi?
- Fire payı hesaplandı mı?
- Montaj işçiliği gerçekçi mi?
- Eski çit sökümü varsa eklendi mi?
- Nakliye, yükleme ve indirme hesaplandı mı?
- Makine ve ekipman giderleri eklendi mi?
- Genel gider ve risk payı hesaplandı mı?
- Kâr marjı doğru yöntemle uygulandı mı?
- Vergi ve ödeme koşulları yazıldı mı?
- Teklif geçerlilik süresi belirtildi mi?
Dijital Panel Çit Maliyet Hesabının Avantajları
Panel çit maliyeti kâğıt üzerinde veya farklı hesap tablolarında hazırlanabilir. Ancak proje büyüdükçe bir giderin unutulması, yanlış adet girilmesi veya eski birim fiyat kullanılması kolaylaşır.
Dijital maliyet ve teklif sistemleri şu avantajları sağlar:
- Saha ölçülerinin proje bazında saklanması
- Panel ve direk adetlerinin düzenli hesaplanması
- Kapı ve köşe noktalarının kaydedilmesi
- Birim fiyatların ürünlerle ilişkilendirilmesi
- İşçilik ve nakliye maliyetlerinin eklenmesi
- Fire, genel gider ve kâr hesabının yapılması
- İskonto sonrasındaki kazancın görülmesi
- Geçmiş tekliflere kolayca erişilmesi
- Profesyonel PDF teklif hazırlanması
Metrajist gibi saha odaklı çözümler, ölçümden malzeme ve maliyet hesabına kadar bütün sürecin aynı proje içinde yönetilmesine yardımcı olur. Böylece saha notlarının daha sonra yeniden girilmesi sırasında oluşabilecek hatalar azaltılır.
Panel çit maliyeti hesaplanırken yalnızca toplam metre ve panel birim fiyatına bakmak yeterli değildir. Sağlıklı bir hesap için önce uygulama hattı doğru ölçülmeli, kapı boşlukları düşülmeli ve her cephe ayrı değerlendirilmelidir.
Panel ve direk adetleri belirlendikten sonra direk kapakları, bağlantı klipsleri, beton, ankraj, kesim ve montaj sarfları hesaplanmalıdır. Kapılar, köşe direkleri ve özel bağlantılar standart panel hattından ayrı ele alınmalıdır.
Malzeme maliyetinin üzerine işçilik, nakliye, yükleme, indirme, makine, fire, genel gider ve risk payı eklenmelidir. Bütün giderler belirlendikten sonra işletmenin hedeflediği kâr marjına göre satış fiyatı oluşturulmalıdır.
Metre başına panel çit fiyatı, toplam proje maliyeti hazırlandıktan sonra bulunmalıdır. Başka bir projede kullanılan metre fiyatını farklı zemin, yükseklik veya kapı düzenine doğrudan uygulamak doğru sonuç vermez.
Doğru panel çit maliyet hesabı, eksik malzeme ve beklenmeyen gider riskini azaltır. İşletmenin gerçek kârını korur ve müşteriye daha açık, güvenilir ve profesyonel teklif sunulmasını sağlar.
Metrajist ile saha ölçülerini kaydedebilir, panel ve direk adetlerini takip edebilir, malzeme, işçilik ve nakliye maliyetlerini hesaplayabilir, kâr oranınızı kontrol edebilir ve müşterilerinize profesyonel PDF teklifler hazırlayabilirsiniz.
